輕質抹灰石膏越來越受到市場喜愛,是由于它既有水泥砂漿的強度,又比水泥砂漿更環保,且粘結強度大、不易粉化、不開裂、不空鼓、不掉粉等,施工簡便,速度快、效率高。
輕質抹灰石膏施工后的墻面,致密光滑,達到這種高級抹灰效果,在施工時有哪些需要注意的事項呢?小編梳理了幾個要點,供大家參考。

一、基層處理
墻面材料施工,第一步驟就是基層處理,需要清除墻體表面灰層、污垢等,修補粗糙表面,確保表面平整干凈。然后滾涂界面劑,對基層進行封閉處理。當用手觸摸,基面不沾,此時界面劑已固化,可進行抹灰層施工。
注意:剪力墻應使用專用封閉的界面劑。剪力墻墻角位置,由于施工困難,加上容易附著雜質,需要清理雜質后將剪力墻下部10cm進行封閉處理,避免造成空鼓。

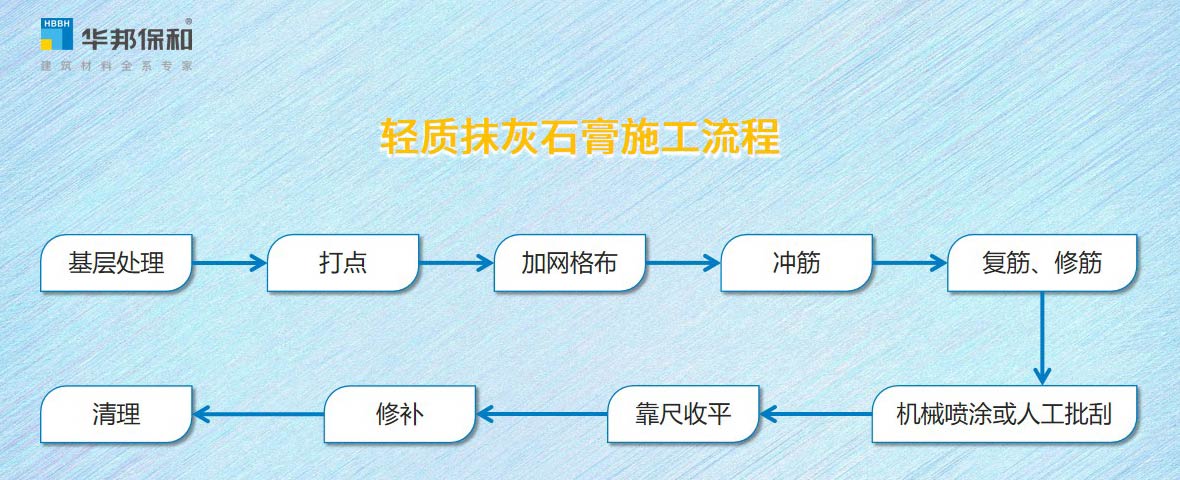

二、打點
要嚴格按照施工圖紙尺寸要求,進行放線、打點。以門洞多的墻面為基準面,避免門洞大小頭情況出現。每個墻面打點時需拉橫線,橫線長度按施工要求厚度確定,確保一面墻上所有的點都在一個平面。注意避開線盒等位置,否則會造成斷筋,批刮時無法靠尺找平。
三、加網格布
粘貼網格布有以下要求:先滿批抹灰石膏刮平 → 鋪貼網格布 → 滿批抹灰石膏刮平。
粘貼網格布,必須齊縫對中,搭接應超過100mm,要滿掛網,不要用點粘的方式批刮掛網,這樣網格布無法起到抗裂的作用,還容易空鼓。
進行滿掛網時,網格布應在輕質抹灰石膏接近初凝時壓入抹灰層,使網格布處于抹灰層靠外位置?;鶎硬黄秸麜r,注意抹平后再掛網;各結構縫、預埋管線、線槽等位置,回填要密實,否則會導致掛網的位置空鼓。
四、沖筋、復筋、修筋
每條筋間距不得大于1300mm。陰角左50mm~100mm、右邊200mm的位置必須放置灰筋,這樣陰角可一次成型。每條灰筋必須垂直,兩點離地面600mm和1900mm。
五、機械噴涂或人工批刮
此環節,有兩個地方需要注意,一是拌和漿料。拌和漿料要保證用水清潔,根據施工進度拌和,建議在50min內用完,避免漿料稠化。拌和時,注意加水比例,漿料過稀會出現局部位移,導致最終的抹灰面不平整。稠化后的漿料不能使用,也不能加水再使用,嚴禁與新拌和的漿料混合攪拌使用,否則將導致上墻后材料開裂。
其次,陰角、陽角、地腳、孔洞、線槽、筋邊等位置必須著重壓實,避免未貼實引起空鼓。
六、靠尺收平
輕質抹灰石膏噴涂或批刮到滿筋的高度后,即可靠尺收平。沿標筋由下往上抹平,用刮下的料對凹陷處進行找補。剪力墻抹灰,盡量減少靠尺收平的次數,避免氣泡集中形成大氣泡造成空鼓。
七、修補
抹灰石膏批刮完成后,測量墻面平整度,如有毛糙、凸出部位,要用專用工具挫平。若存在小氣泡,用鏟刀挖除,再使用輕質抹灰修補。
八、清理
修補完成后對施工區域進行清理,將遺留的材料、施工用具等清理出施工區域并清掃干凈。
完工后,還需注意保護。抹灰層在凝結硬化期(3小時內)應防止曝曬、水沖、撞擊、振動和受凍,以保證抹灰層有足夠的強度。待干燥后才能進行下一工序施工。
另外,施工輕質抹灰時,要注意個別墻體的特性,流程需要調整。比如:
以上就是小編匯總的輕質抹灰石膏施工注意事項,供大家參考。
